海南省最新消息 16小时海南电网临高供电局完成方舱核酸检测实验室送电
文章来源:新浪新闻
商报全媒体讯(椰网/海拔新闻记者 张庆龙 通讯员 颜布宾)8月7日下午6时,海南电网临高供电局接到临高县政府的紧急通知:为做好临高县新冠疫情防控工作,临高县将建立6个方舱核酸检测实验室,承担临高县和屯昌县核酸集中检测任务,要求该局以最短的时间为方舱核酸检测实验室送电临高供电局迅速响应,紧急组织召开方舱供电接入方案专题研究会议,明确了方舱供电“1234”工作思路(即“1”是工作专班,“2”是对系统内外两个方面工作机制,“3”是成立三支队伍(供电接入施工队、特巡特维运检队、应急发电保障队),“4”是明确4方面的工作指导原则(全局资源统一调配、攻坚工作领导带队、信息获取及时准确、后勤保障必须跟上)),要求所有工作人员做好个人防护,迅速到位,全力以赴推进项目建设进度

“疫情就是命令,通电就是责任我们积极主动跟踪方舱核酸检测实验室选址,与政府及福建医疗队会商,连夜制定供电方案”临高供电局市场营销部负责人介绍称,“为节约时间,我们创新采用以钢焊基础代替原砖砌材质基础作为变压器台架基础”
确定供电方案后,于8月8日上午,人员、物资、车辆、后勤应急保障全面铺开,临高供电局方舱供电工作人员与时间“赛跑”,争分夺秒的开展施工工作

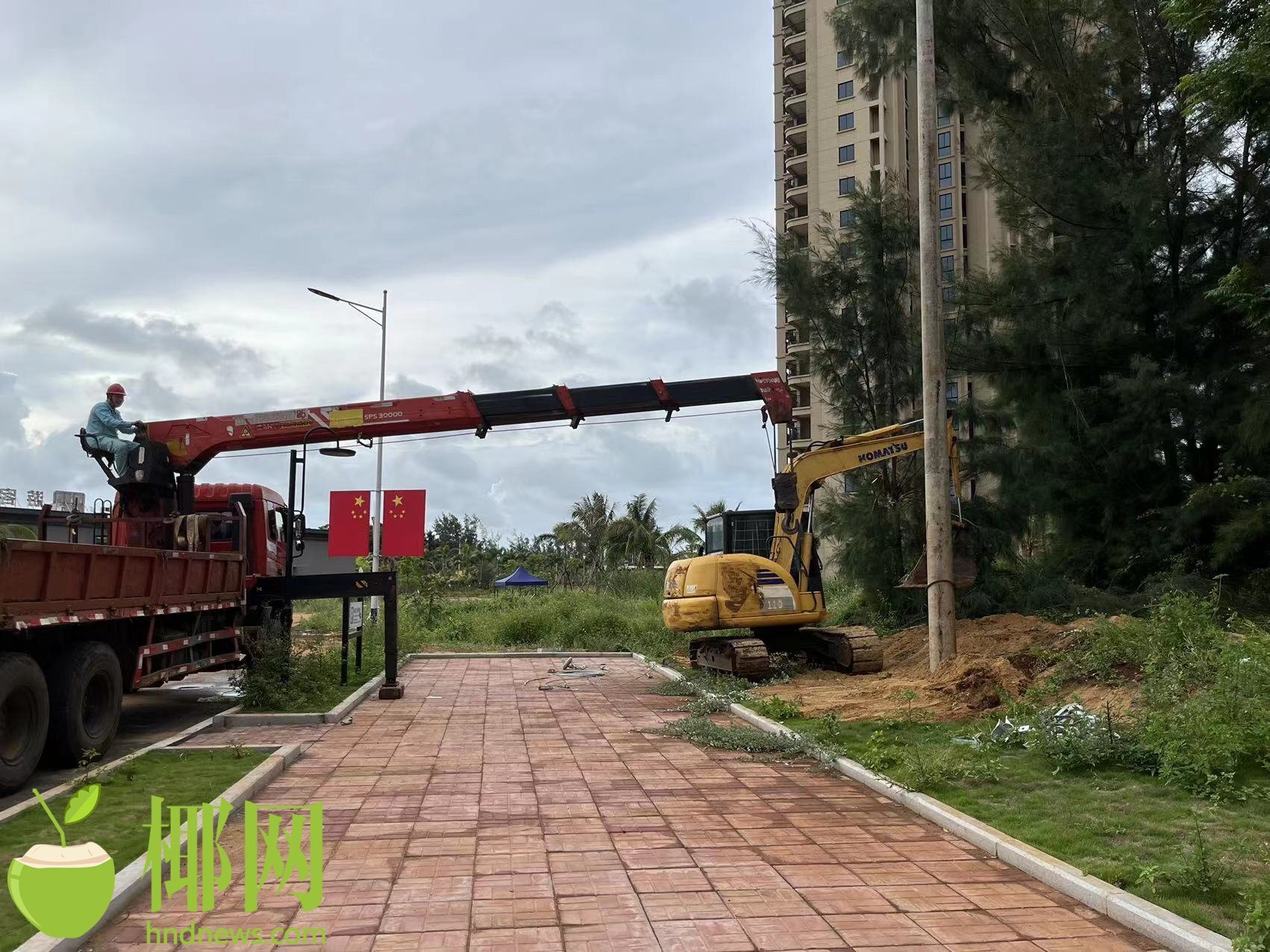

8月8日下午2时许,第方舱检测室运达现场,临高供电局工作人员更加紧了工作节奏在施工现场,鲜红党旗迎风飘扬,机器轰鸣不绝于耳、供电人员挥汗如雨,交织成令人感动的南网战“疫”画面
8月8日晚上9时左右,方舱保电现场下起了大雨,但丝毫没有影响供电人员的坚定信心大雨过后,施工人员稍作休息便又投入紧张的工作当中终于,在所有方舱抵达前,供电人员完成建设630kVa箱式变压器一台,架设8根电杆,4千米低压线路,敷设70米高压电缆、30米低压电缆,预接入应急电源发电车一辆供电,工作准备就绪
8月8日凌晨3时,医疗队所有方舱全部抵达现场,临高供电局迅速投入送电工作突发的多场强阵雨为送电工作带来了挑战供电人员在确保安全合规的前提下,与阵雨展开了一场“敌进我退,敌退我进”的“供电游击战”
8月9日上午6时,黎明时分的天空渐次泛白,第方舱送电成功伴随着亮起的第一盏明灯,供电人员露出了欣慰的笑容,连日的奋战成果初现,加把劲再接再厉!
8月9日上午11时,6个方舱检测室全部完成送电,投入使用后每个方舱检测室日检测能力为1至1.2万管,能够做到快检快报,极大提升核酸筛查能力
从8月8日下午2时许第一方舱运抵现场至8月9日6时第方舱送电,临高供电局人员奋战在一线,仅用16个小时完成方舱检测区域供电从无到有的建设并送电,临高供电局同时安排对方舱核酸检测区域供电电源线路的特巡特维,并接入应急电源,尽全力确保方舱用电稳定可靠,为抗击疫情一线提供了坚强电力保障
【责任编辑:王井爱】
免责声明:本文由用户上传,如有侵权请联系删除!
猜你喜欢
- 11-16
- 11-16
- 10-14
- 10-14
- 10-14
- 10-14
- 10-14
- 10-14
最新文章
- 05-21
- 05-21
- 05-21
- 05-21
- 05-21
- 05-21
- 05-21
- 05-21
